Felhőmigráció KKV-knak: költség, biztonság, ütemezés
Egyéb
Felhőmigráció KKV-knak: költség, biztonság, ütemezés | Syneo
Gyakorlati útmutató KKV-knak a felhőmigrációhoz: reális költségbecslés, biztonsági minimumok és reális ütemezés (discovery → pilot → hullámos migráció → hypercare).
felhőmigráció, KKV, Felhő, FinOps, biztonság, GDPR, migráció, backup, cutover, infrastruktúra
2026. febr. 18.
A felhőmigráció sok KKV-nál nem „nagy digitális ugrás”, hanem egy nagyon földhözragadt üzleti döntés: mennyi lesz a havi költség, mennyi kockázatot vállalunk az adatokkal, és mikor állhatunk át úgy, hogy közben ne álljon le a cég.
Ez a cikk abban segít, hogy reális költségképet, biztonsági minimumot és vállalható ütemezést rakj össze, mielőtt ajánlatot kérsz vagy beszállítót választasz.
Mit értünk felhőmigráció alatt KKV-k esetén?
A „felhőbe költözés” KKV-knál jellemzően három mintát takar. A pontos költség, biztonság és ütemezés nagyban attól függ, melyikre készülsz.
SaaS-re váltás: a rendszer (pl. CRM, levelezés, dokumentumkezelés) kész szolgáltatás, te előfizetsz. Itt a migráció fókusza az adatokon, jogosultságokon és folyamatokon van.
Lift-and-shift (IaaS): a meglévő szervereket virtuális gépekre „átköltözteted” a felhőbe. Gyors lehet, de könnyű „felhőben futó drága szervert” csinálni.
Modernizáció (PaaS, konténerek): a rendszert részben áttervezed skálázhatóbb, automatizálhatóbb működésre. Több előkészítés, cserébe jobb hosszú távú TCO és üzemeltethetőség.
Ha az elsődleges cél a költségcsökkentés, érdemes elolvasni a kapcsolódó cikkünket is: Hogyan csökkenti a költségeket a felhőalapú szoftver?
Költségek: miből áll össze a felhőmigráció ára?
A leggyakoribb félreértés, hogy a „felhő olcsóbb, mert nincs szerver”. A valóság inkább az, hogy más típusú költségeid lesznek, és ha nincs költségkontroll (FinOps alapok), akkor drágább is lehet.
A költségek 3 rétege
Egyszeri migrációs költség: felmérés, tervezés, adatmozgatás, integrációk, tesztelés, cutover.
Folyamatos felhőköltség (run): számítási kapacitás, tárhely, adatforgalom, mentések, licenc, menedzselt szolgáltatások.
Szervezeti és biztonsági költségek: jogosultságkezelés, audit, naplózás, incidenskezelési folyamatok, képzések.
Tipikus költségelemek KKV-knál (gyors térkép)
Költségelem | Mire vonatkozik | Mi mozgatja fel/le a költséget? | Hol csúszik el leggyakrabban? |
Discovery és architektúra | rendszerleltár, függőségek, célarchitektúra | örökölt rendszerek száma, dokumentáltság | „majd menet közben kiderül” szemlélet |
Adatmigráció | adatminőség, mapping, történeti adatok | adatduplikáció, hiányzó törzsadat, régi Excel-ek | adatgazda hiánya, tesztadat hiánya |
Integrációk | ERP, számlázás, e-mail, fájlszerver, API-k | interfészek száma, realtime igény | kézi folyamatok „láthatatlan” integrációi |
Biztonság (baseline) | IAM, MFA, titkosítás, naplózás | szabályozott iparág, érzékeny adatok | későn kezdett jogosultságmodell |
Üzemeltetés és támogatás | monitoring, backup, patching, SLA | 0-24 igény, kritikus rendszerek | felelősségi körök tisztázatlansága |
Optimalizálás | költségkontroll, autoscaling, cleanup | technikai érettség, címkézés | „minden mindig fusson” beállítás |
Gyors, gyakorlatias költség-kontroll lépések (FinOps minimum)
Itt a cél nem az, hogy „FinOps csapatod legyen”, hanem hogy az első hónaptól legyenek korlátok és láthatóság.
Költségcímkézés (tagging) kötelező szabállyal: projekt, rendszer, környezet (dev/test/prod), tulajdonos.
Költési riasztások: heti és havi limit, azonnali riasztás kiugrásnál.
Right-sizing és leállítási rend: nem használt erőforrások takarítása, dev környezet „munkaidős” futtatása, ahol lehet.
Biztonság: hogyan legyen a felhőben „legalább olyan biztonságos”, mint on-prem?
A felhő biztonsága nem automatikus. A szolgáltatók jellemzően a shared responsibility model szerint dolgoznak: ők biztosítják a felhőplatformot, te pedig felelsz például a hozzáférésekért, az adatokért és sok konfigurációs döntésért. (Áttekintéshez jó kiindulópont az AWS Shared Responsibility Model leírása, a logika más nagy szolgáltatóknál is hasonló.)

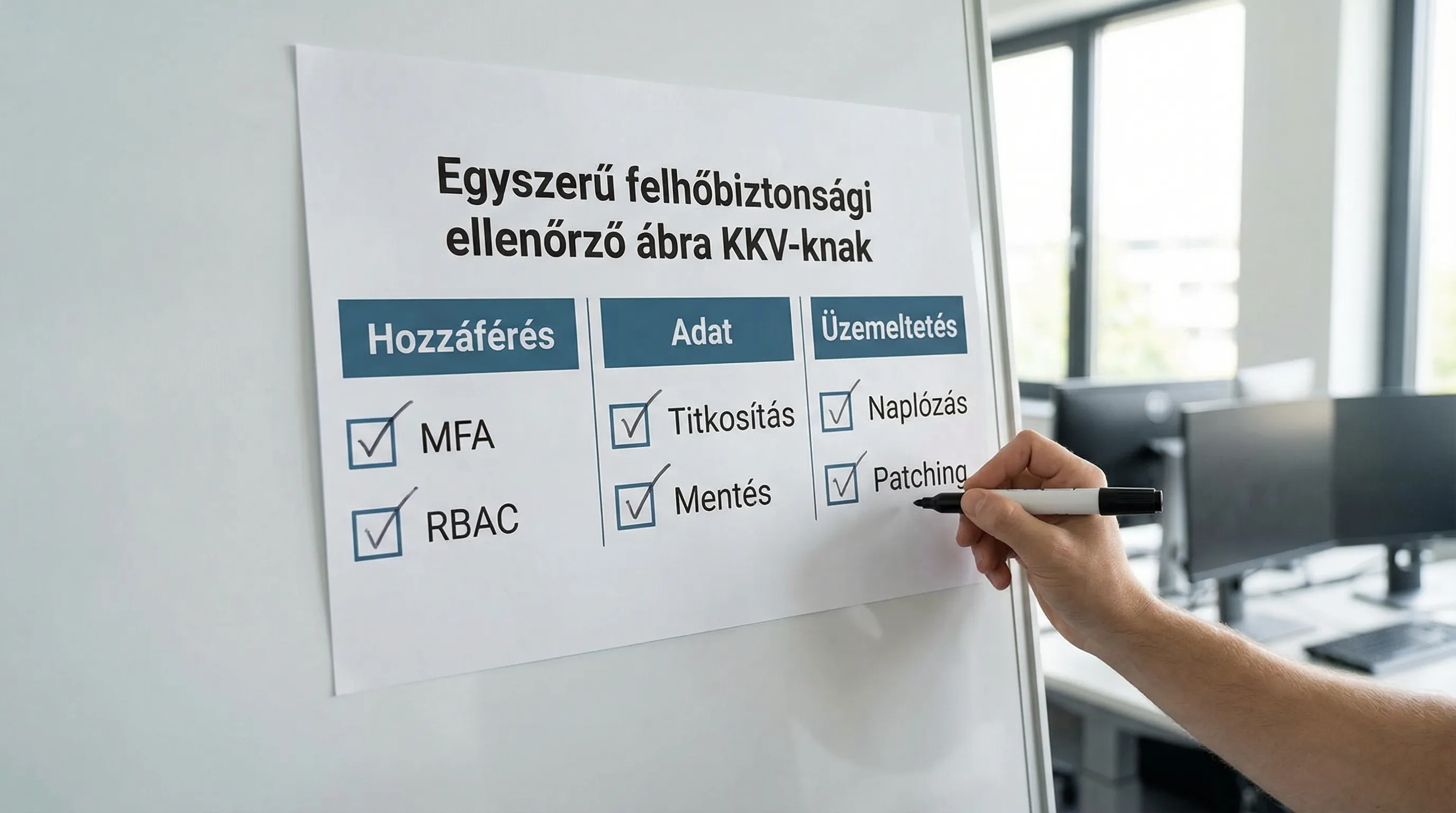

A KKV-k 7 legfontosabb felhőbiztonsági döntése
1) Identitás és hozzáférés (IAM)
A legtöbb incidens nem „hacking”, hanem túl széles jogosultság, megosztott fiók vagy hiányzó MFA.
Biztonsági minimum:
MFA minden admin és távoli hozzáféréshez
Szerepkör-alapú jogosultságok (RBAC)
Privilegizált hozzáférések elkülönítése (külön admin fiók, külön naplózás)
2) Adatvédelem és GDPR
KKV-knál a felhőmigráció gyakran GDPR-projekt is. Nem csak az számít, hol van a szerver, hanem az is, hogy:
hol és meddig tárolsz adatot,
milyen jogosultsággal férnek hozzá,
hogyan tudod bizonyítani, hogy betartod a szabályokat.
Összefoglaló és hivatalos kiindulópont: EDPB (European Data Protection Board).
3) Titkosítás és kulcskezelés
Titkosítás tárolás közben és átvitel közben legyen alap.
Ha érzékeny adatod van (pl. egészségügyi, pénzügyi), a kulcskezelés (KMS) és a hozzáférési naplózás kritikus.
4) Mentés, visszaállítás, ransomware-ellenállás
A felhő nem mentés. A mentési stratégia üzleti kérdés: mekkora adatvesztés fér bele (RPO) és mennyi kiesés (RTO).
Praktikus minimum:
3-2-1 logika (több példány, külön tároló, legalább egy „külön” környezet)
immutábilis mentés, ahol lehetséges (ne legyen könnyen törölhető)
visszaállítási teszt (nem csak mentés készül, hanem működik is)
5) Naplózás és incidenskezelés
Ha történik valami, tudnod kell, mi történt. Ehhez kell:
központi loggyűjtés,
riasztások,
alap incidens-eljárás (ki mit csinál, mikor).
A részletes, gyakorlatias baseline-hez jó referencia a CIS Benchmarks.
6) Hálózati szegmentáció és biztonságos hozzáférés
A „minden nyitva, majd jelszóval védjük” tipikusan rossz kezdet. Érdemes már a tervezésnél tisztázni:
mi legyen publikus,
mi legyen privát,
hogyan érnek be a felhasználók (VPN, SSO, Zero Trust irányok).
7) Szállítói megfelelőség és auditálhatóság
A legtöbb KKV-nál nem az a cél, hogy ISO 27001 tanúsítványt szerezzen, hanem hogy auditálhatóan működjön. Hasznos, ha a választott szolgáltató rendelkezik elismert tanúsításokkal, a logika megértéséhez jó kiindulópont: ISO/IEC 27001 áttekintés.

Ütemezés: mennyi idő alatt reális a felhőmigráció?
A legtöbb KKV ott csúszik el, hogy a „go-live dátum” van meg, de nincs kidolgozva a migrációs forgatókönyv és a visszagörgetési terv.

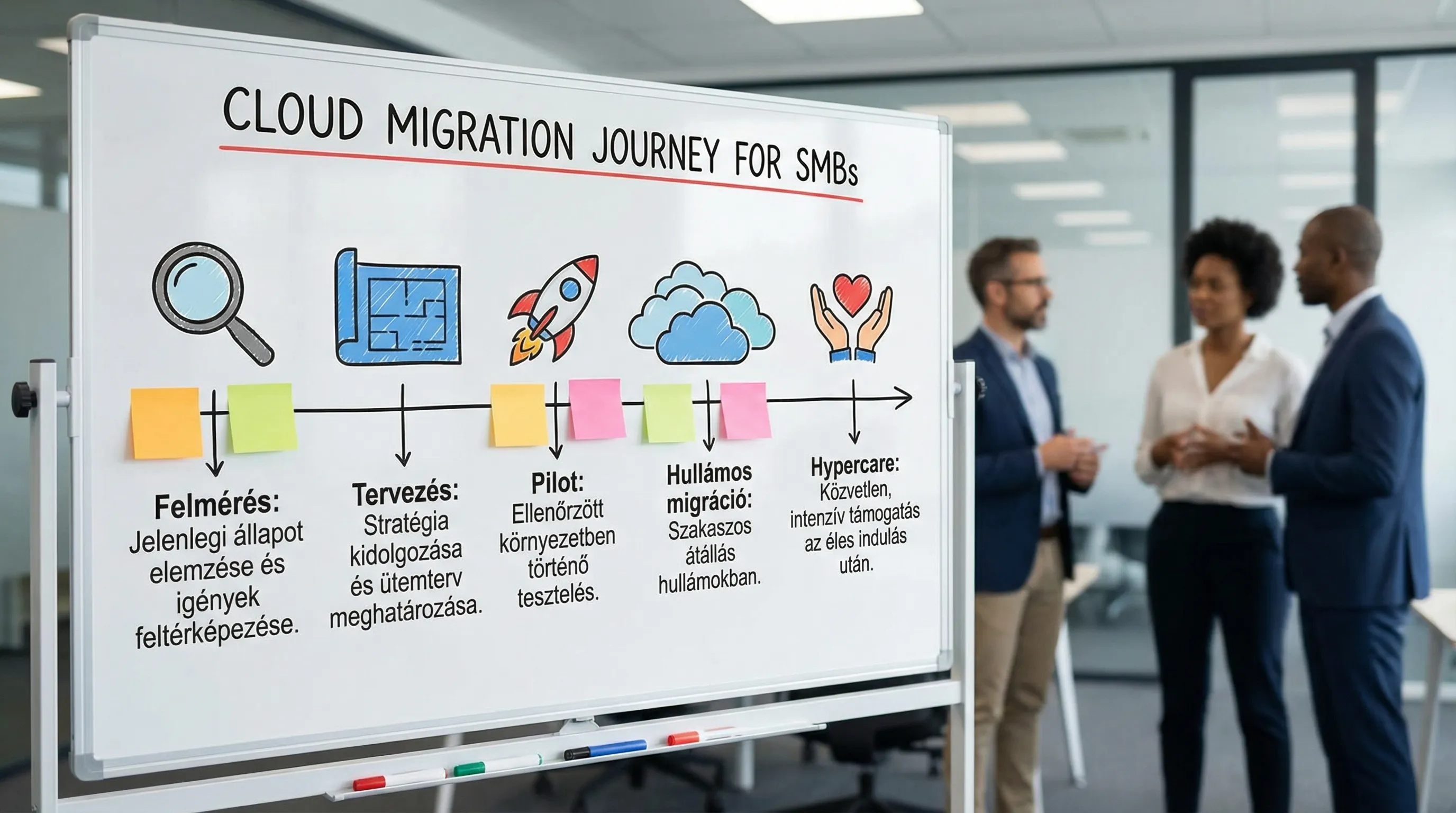

Tipikus ütemezés KKV-knál (sávosan, nem ígérgetve)
Az alábbi időkeretek akkor működnek, ha a vezetés elérhető döntésekre, van kijelölt üzleti felelős, és a rendszer nem teljesen „fekete doboz”.
Fázis | Cél | Tipikus időtartam | Kézzelfogható kimenet |
Felmérés (discovery) | rendszerleltár, kockázatok, scope | 1–3 hét | migrációs backlog, függőségi térkép |
Tervezés | célarchitektúra, biztonsági baseline, cutover terv | 1–3 hét | migrációs terv, RPO/RTO célok, jogosultságmodell |
Pilot / proof | 1-2 rendszer, tanulási kör | 2–6 hét | működő pilot, mérési adatok, finomított becslések |
Hullámos migráció | fő rendszerek, integrációk, adat | 4–12 hét | fokozatos átállások, stabilizálás |
Hypercare | megnövelt támogatás go-live után | 2–4 hét | incidenslista, javítások, üzemeltetési átadás |
Ütemezési döntések, amik a valóságban a legtöbbet számítanak
Big bang vagy hullámos átállás?
Big bang: egyszerre váltasz. Rövidebb átmenet, nagyobb kockázat.
Hullámos: rendszerenként, folyamatonként. Hosszabb projekt, kezelhetőbb kockázat.
KKV-knál a hullámos átállás gyakran biztonságosabb, különösen, ha ERP, CRM és pénzügy integrált.
Mikor legyen a cutover?
A cutover nem csak IT esemény. Legyen olyan időpont, amikor:
alacsony a tranzakciószám,
az üzlet képes „kiesést” tolerálni,
van belső kulcsember elérhető jóváhagyásra.
Mi legyen a visszagörgetési (rollback) terv?
A rollback terv hiánya nem bátorság, hanem kockázat. A minimum az, hogy tudod:
mi az a pont, ameddig még vissza tudsz állni,
mennyi adat veszne el,
ki mondja ki a döntést.
Gyakori buktatók, amik KKV-knál drágává és kockázatossá teszik a felhőmigrációt
„Előbb költözzünk, majd optimalizálunk”
Ez működhet, de csak akkor, ha már az első naptól van költségmérés és tulajdonosi felelősség. Enélkül a lift-and-shift könnyen állandó túlméretezés lesz.
Integrációk alábecslése
A látható rendszereken túl ott vannak a „rejtett” integrációk: export-import, e-mail szabályok, Excel alapú törzsadat karbantartás, kézzel feltöltött fájlok. Ezeket discovery-ben ki kell szedni.
Jogosultságok és adatminőség késői kezelése
Ha a jogosultságok és a törzsadat-rendrakás a végére marad, a go-live csúszni fog. Ez nagyon hasonló mintázat, mint amit ERP bevezetéseknél látni. Kapcsolódó olvasmány: ERP bevezetés buktatói: 9 hiba, ami milliókba kerül
Biztonság „utólag”
A felhőben a biztonság sokszor konfigurációs kérdés. Ha utólag próbálod „rárakni”, többszörös újramunkát kapsz.
Döntési keret: mikor éri meg belevágni (és mikor nem)?
Felhőmigráció KKV-knak akkor a legjobb döntés, ha az alábbiak közül több is igaz:
a jelenlegi infrastruktúra életciklus végén van (csere, licenc, hardver elöregedés),
növekszik az üzemeltetési teher (patching, mentés, elérhetőség),
gyorsítani akarod a fejlesztést és kiadást (DevOps, automatizálás),
van compliance vagy ügyfél-elvárás (audit, naplózás, hozzáférés),
skálázási igény jelenik meg (szezonális terhelés, új telephely, új piac).
Ha viszont egyetlen rendszered van, alig változik, és az on-prem stabil, akkor sokszor a „felhő” helyett egy szűkebb célú modernizáció (mentés, jogosultság, monitoring rendbetétele) adja a legjobb ROI-t.
Egy praktikus „KKV migrációs csomag”: milyen deliverable-eket kérj a partneredtől?
A jó migrációs partner nem csak „átmásolja a szervereket”, hanem végigfogja a kockázatot és az üzleti folytonosságot. Ajánlott minimum kimenetek:
Rendszerleltár és függőségi térkép (mi mivel beszél)
Célarchitektúra és döntési napló (mi miért lett így)
Biztonsági baseline (IAM, naplózás, mentés, titkosítás minimumok)
Költségmodell és költségkontroll terv (tagging, riasztások, optimalizálás)
Cutover és rollback terv (időablak, felelősségek, ellenőrzőpontok)
Üzemeltetési modell (SLA, monitoring, incidenskezelés, átadás)
Ha a migráció egy nagyobb digitalizációs program része, érdemes rendszerszinten gondolkodni. Ebben segít a Syneo 5F megközelítése is: Vállalati digitalizáció lépésről lépésre: bevált keretrendszer

Gyakran Ismételt Kérdések (FAQ)
Mennyibe kerül a felhőmigráció egy KKV-nak? A költség három részből áll: egyszeri migrációs munka, folyamatos felhő üzemeltetés, plusz biztonsági és szervezeti ráfordítás. A pontos összeg a rendszerek számától, integrációktól és adatminőségtől függ, ezért érdemes discovery-vel indítani.
Valóban biztonságosabb a felhő, mint a saját szerver? Lehet biztonságosabb is, de nem automatikusan. A szolgáltató és az ügyfél megosztja a felelősséget, ezért az IAM, mentés, naplózás és konfiguráció minősége döntő.
Mennyi idő alatt lehet átállni a felhőre? KKV-knál tipikusan néhány héttől néhány hónapig tart, attól függően, hogy SaaS váltásról, lift-and-shift-ről vagy modernizációról van szó. A pilot és a hullámos migráció gyakran csökkenti a kockázatot.
Mi az a cutover, és miért kritikus? A cutover az éles átállás időszaka. Kritikus, mert itt dől el az üzletmenet-folytonosság: kell teszt, visszagörgetési terv, kommunikáció és felelős döntéshozó.
Mik a leggyakoribb felhőköltség-buktatók? A túlméretezés, a nem használt erőforrások bent felejtése, a hiányzó tagging és a költési riasztások hiánya. Ezeket már az első hónapban érdemes kontroll alá venni.
Mire figyeljek, ha több rendszer (ERP/CRM/CMS) együtt költözik? Az integrációk és az adatok lesznek a szűk keresztmetszet. Függőségi térkép, adatgazdák kijelölése, és a jogosultságmodell korai tisztázása nélkül nagy a csúszás esélye.
Következő lépés: tervezz migrációt úgy, hogy ne az élesítéskor derüljenek ki a kockázatok
Ha felhőmigrációt terveztek, a leggyorsabb és legolcsóbb „hibamegelőzés” egy rövid, strukturált felmérés: rendszerleltár, integrációk, adat, biztonsági baseline, költségmodell és egy reális ütemterv.
A Syneo csapata digitális transzformációs, DevOps és információbiztonsági tapasztalattal támogatja a KKV-kat a tervezéstől a megvalósításig. Nézd meg, miben tudunk segíteni, és kérj egyeztetést a következő lépésekről: Syneo.
